廣川大道北延道路及綠化、地下管廊工程進展情況

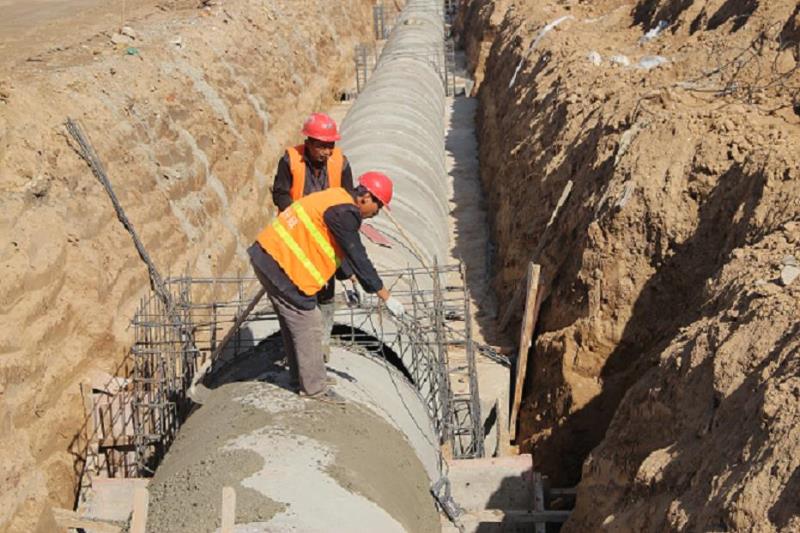

德州市廣川大道北延道路及綠化、地下管廊工程,9月7日開工,截至目前,共完成DN800污水管道700米,DN1500雨水管道100米,檢查井10座,現場坑塘回填3個,回填土方約10萬立方米。目前正在進行雨、污水管道安裝及回填;現場坑塘拋石擠淤及回填施工。
廣川大道北延工程作為市重點工程,二公司廣川項目部將嚴格控制每一道工序施工,嚴把質量關、安全關,力爭做全市樣板化工程。
